دستورکار:در طول مدت اجراء به مواردی بر می خوریم که در نقشه های اولیه جزئیات کاملی ندارد و یا تغییر مشخصات دارد که نیاز است توسط دستگاه نظارت ( با هماهنگی دفتر مرکزی مشاور ) دستور کار لازم جهت اجراء صحیح به پیمانکار داده شود.
صورتجلسه: در یک پروژه دو مزیت دارد.صورتجلسه مقدار و صورتجلسه هماهنگی
صورتجلسات هماهنگی: عمدتا جهت تصمیم گیری های کلان و تصویب مصالح انجام میگیرد.
صورتجلسه مقدار : هر آنچه که در نقشه ها دفنی است و پوشیده می شود و یا در آینده جهت کنترل آن نیاز به مطالب تکمیلی است مانند عملیات خاکبرداری ، لوله کشی ، کابل کشی و … به جهت تسریع در روند رسیدگی آینده و حضور به ذهن داشتن افراد مقیم توصیه شده است صورتجلسه گردد.

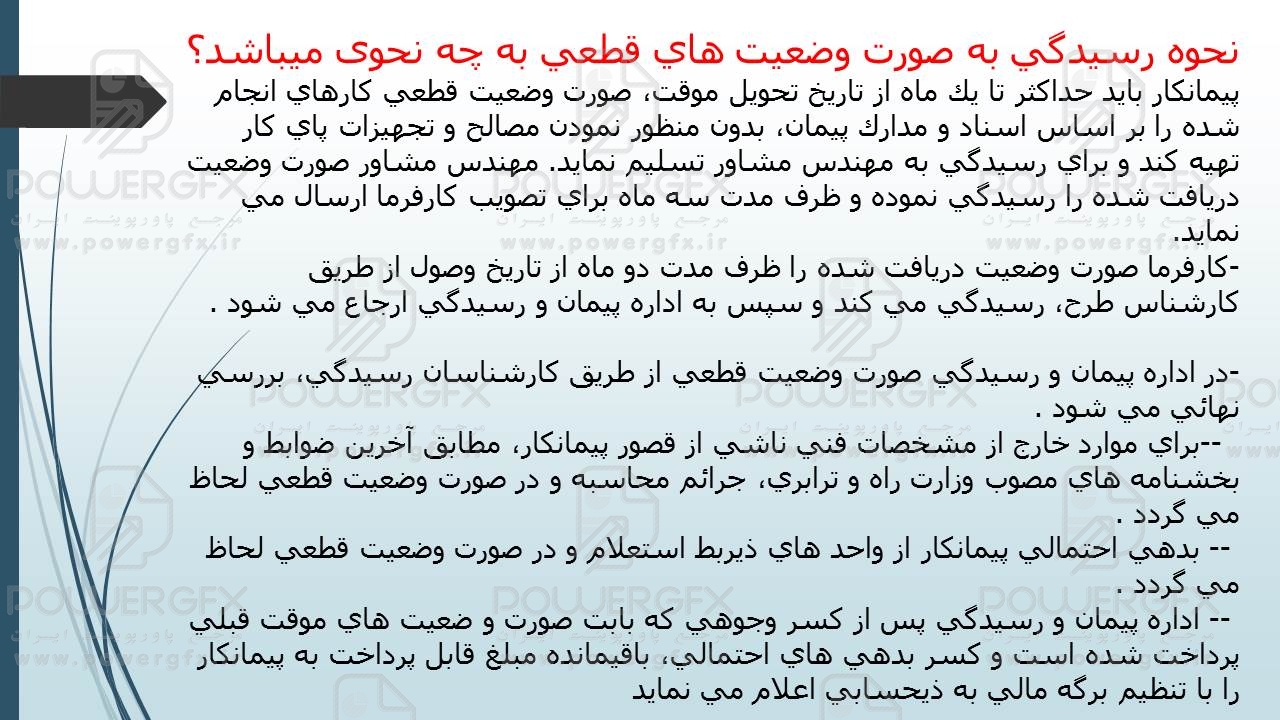

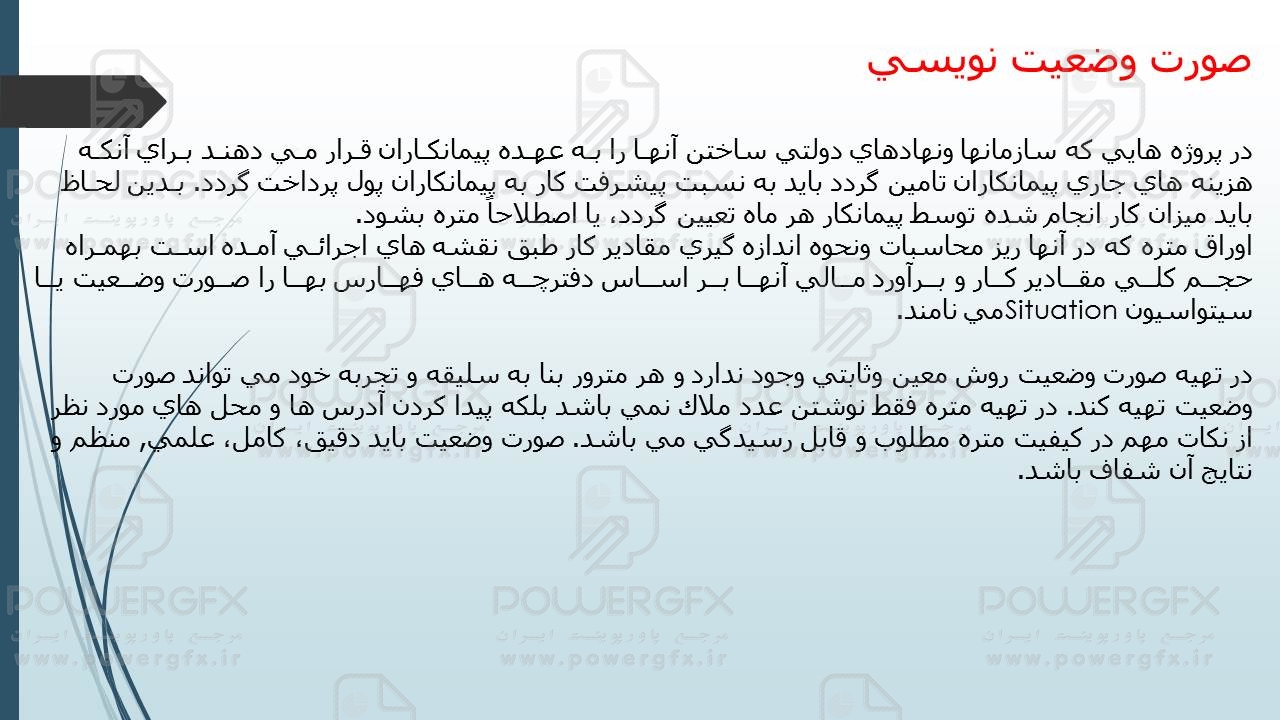

صورت وضعیت:صورت وضعیت یعنی گزارش ریز مقادیر انجام عملیات و مالی کردن آن به طور کامل به نام درخواست مالی دریافت وجه در قالب موضوع پیمان از بابت عملیات انجام شده و قیمتهای توافق شده.

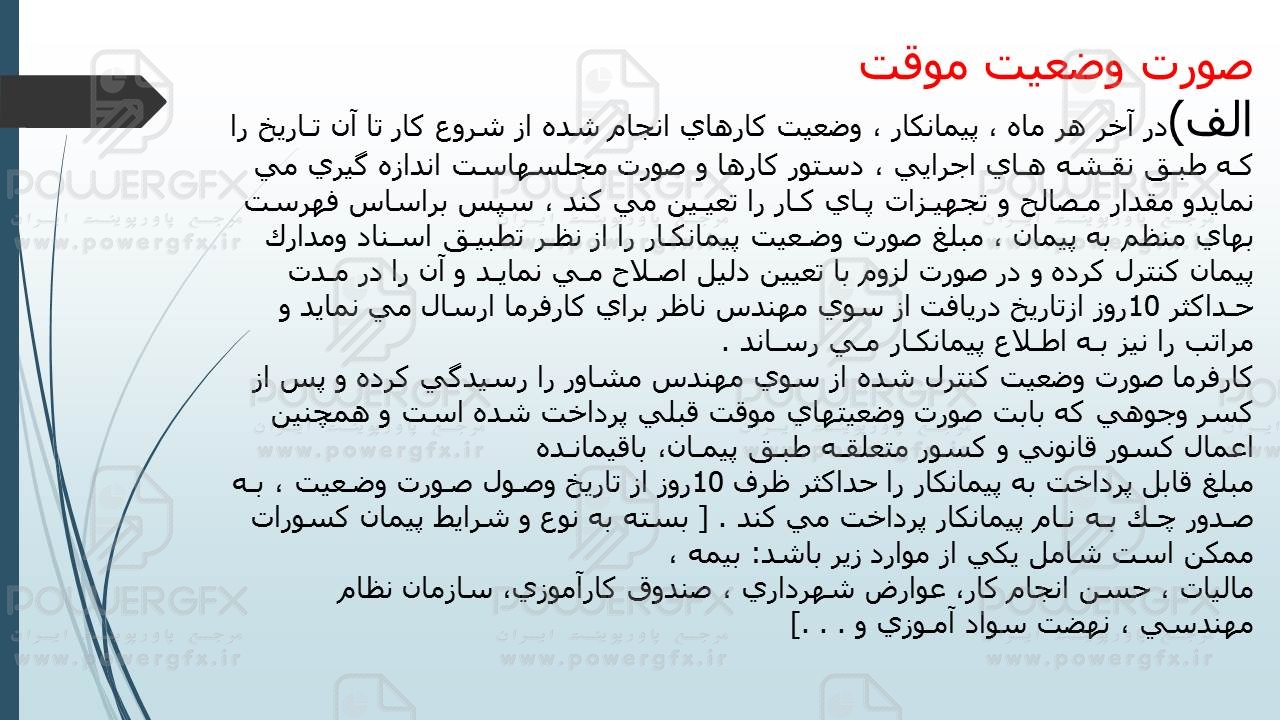

صورت وضعیت می تواند موقت و می تواند قطعی باشد. پیمانکار معمولا در انتهای هر ماه مقادیر کارکرد عملیاتش در آن ماه را در قیمتهای توافق شده ضرب کند و با ضرائب توافق شده درخواست مالی خود را ارائه کند.مهلت پرداخت صورت وضعیتهای موقت ۱۰ روز رسیدگی در مشاور و ۱۰ روز رسیدگی و پرداخت در کارفرما می باشد.
و...
این فایل با فرمت پاورپوینت در 24 اسلاید قابل ویرایش تهیه شده است.
